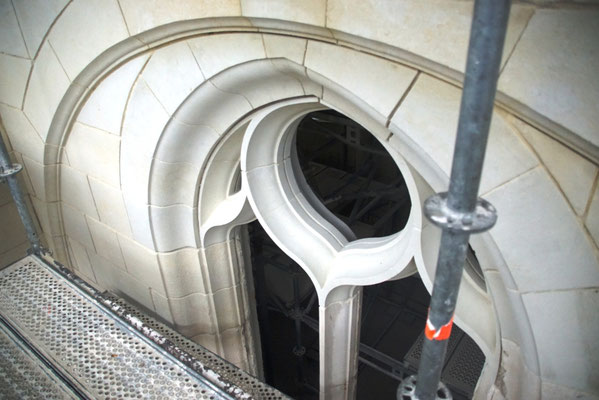

Les vitraux de la Chapelle de Seigne qui sont en cours de fabrication sont pratiquement terminés... Restent réaliser les oculis avec le dessin des divers blasons.
Des barlotières vont être scellées dans les murs gouttereaux. Les panneaux y seront fixés et maintenus par des pannetons et des clavettes.
Afin de mieux résister la pression du vent, des vergettes seront mis en œuvre et les panneaux y sont accroché par l'intermédiaire d'attaches soudées aux vitraux.
Sur la table lumineuse les "grisailles" sont en cours de réalisation. Une fois chaque élément terminé, il est passé au four… Puis une nouvelle application est passée (si nécessaire) et de nouveau, passage au four….
Les travaux ont repris à la Chapelle de Seigne.....

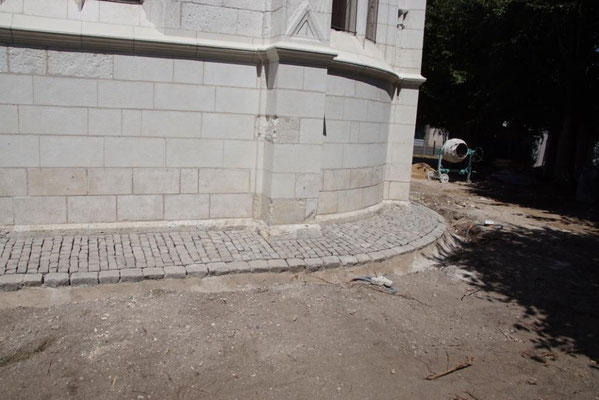

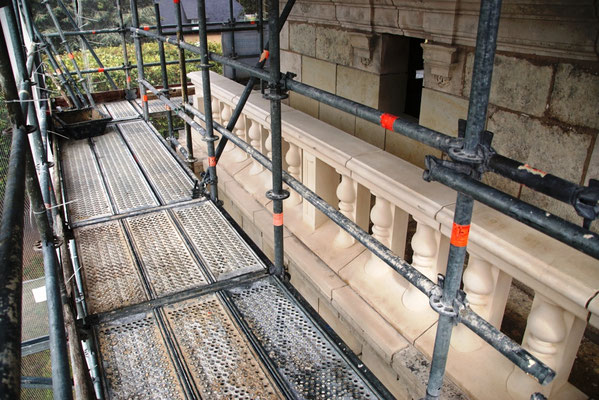

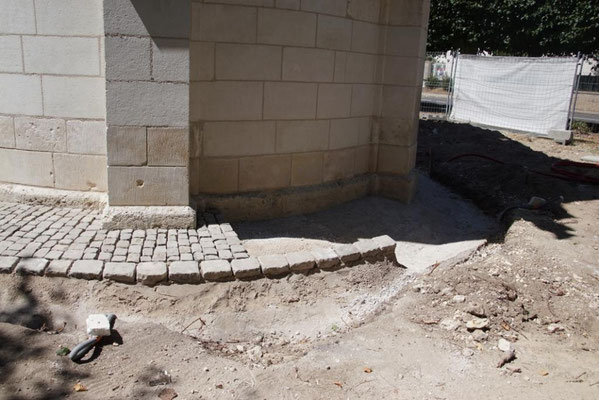

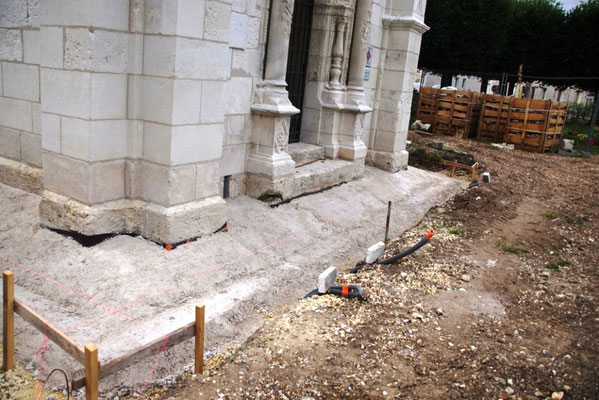

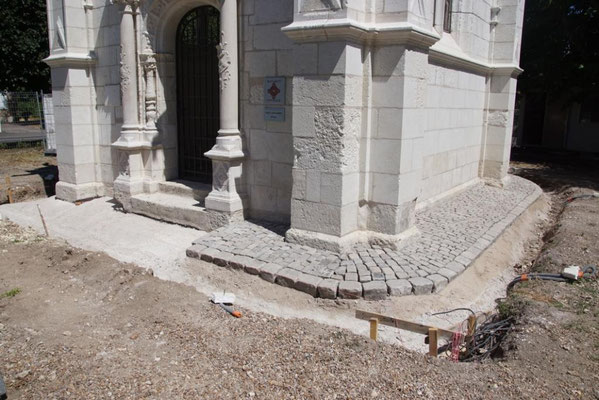

Le pavage extérieure est pratiquement terminé.

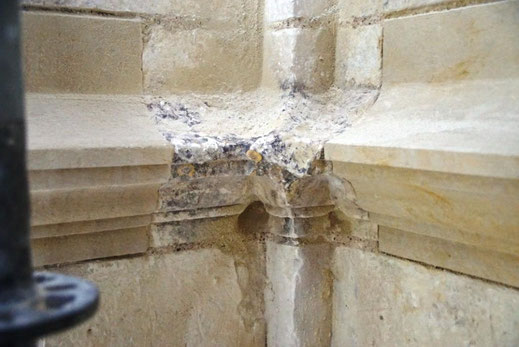

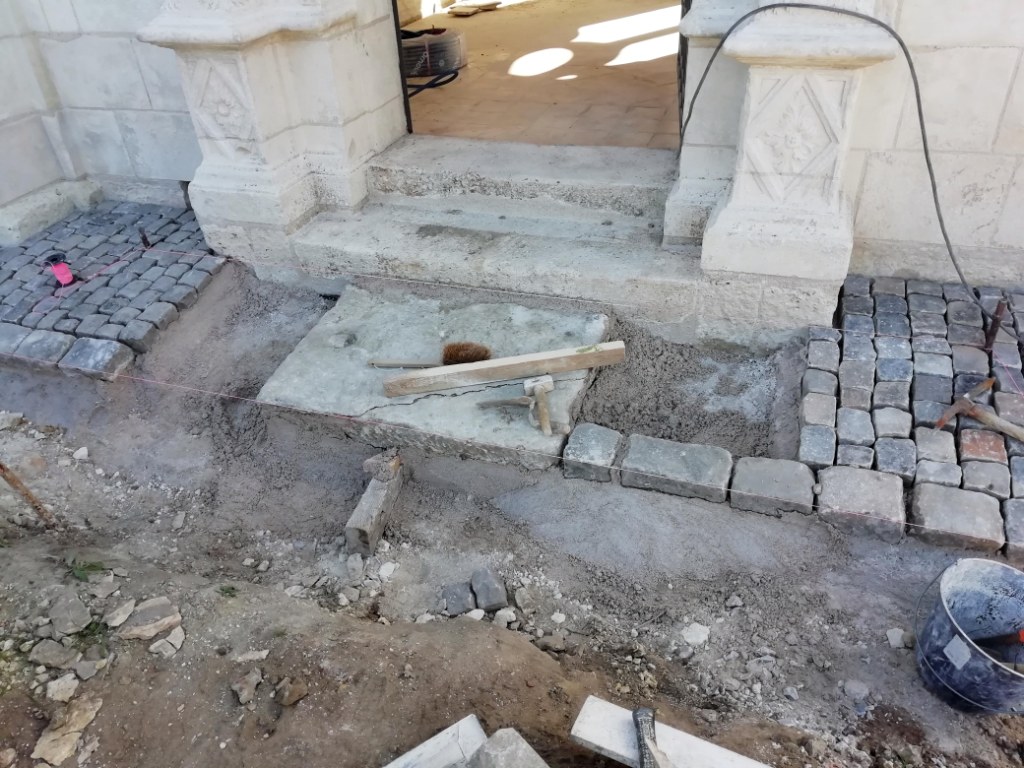

L'ancienne "pierre tombale"qui permettait l'accès au caveau et que l'on a retrouvé sous 40 cm de terre a été repositionnée devant la porte d'entrée...
L'entreprise réalise actuellement l'encastrement des projecteurs intérieurs qui éclaireront les colonnes et la voûte de la chapelle.

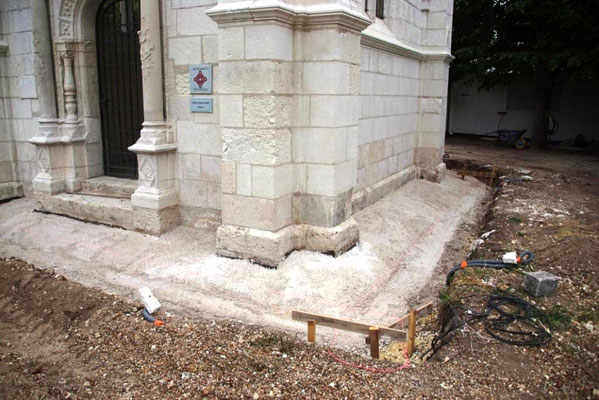

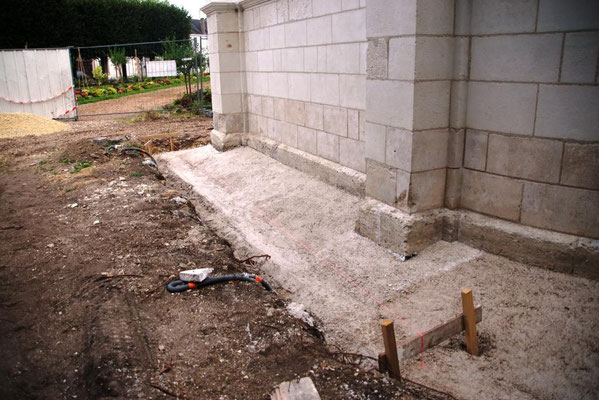

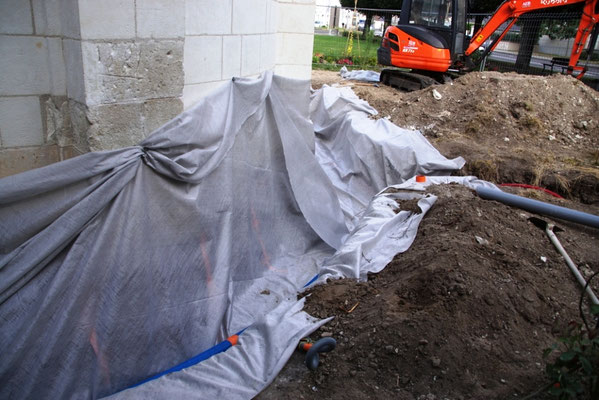

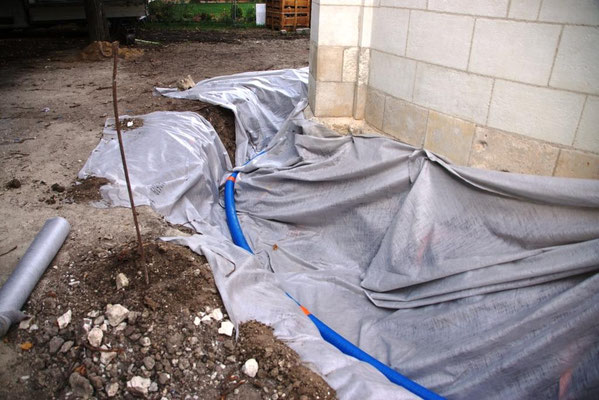

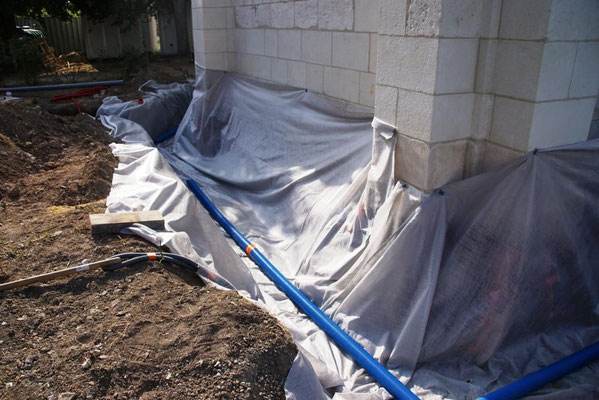

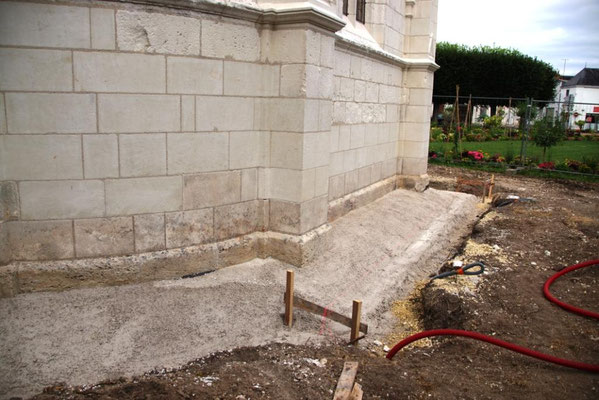

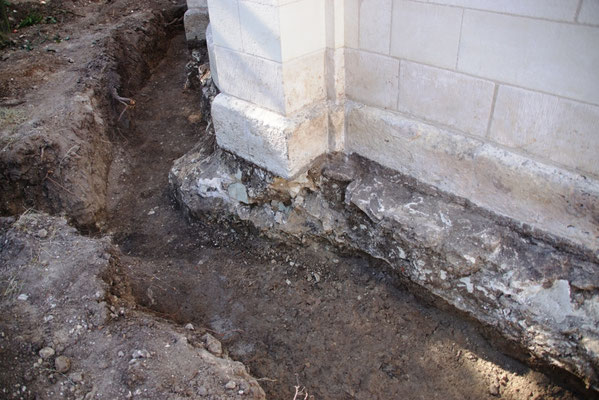

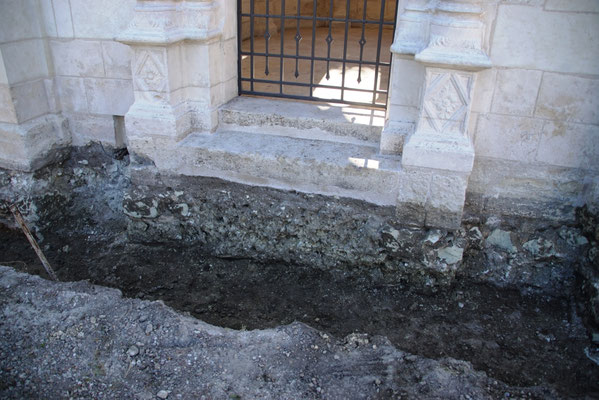

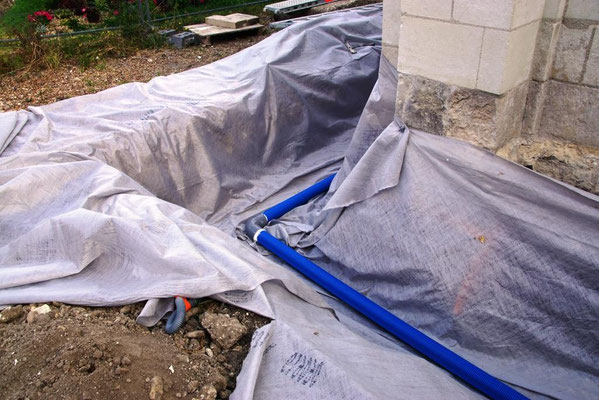

Le drain périmétrique a été posé.

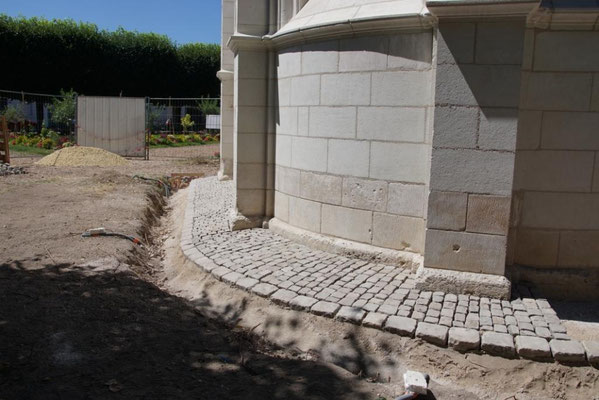

Le traitement de finition, par la réalisation d'un pavage au pourtour de la chapelle est réalisé actuellement pour moitié.Il sera terminé début septembre, après les congés annuels de l'entreprise…
Ne restent à réaliser que l’éclairage, tant intérieur qu’extérieure (les luminaires ne sont toujours pas livrés à l’entreprise)…
Les vitraux sont en cours de finalisation d’étude… La date de pose n’est pas encore définie…
A suivre…
FOUILLES SOUS LA CHAPELLE

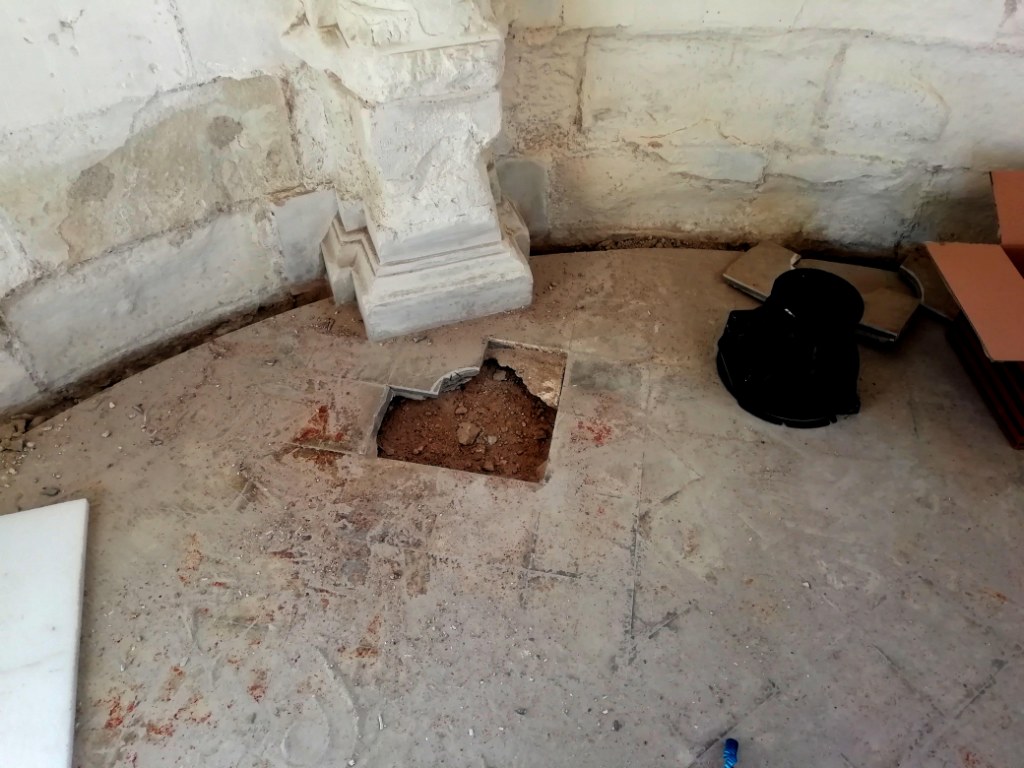

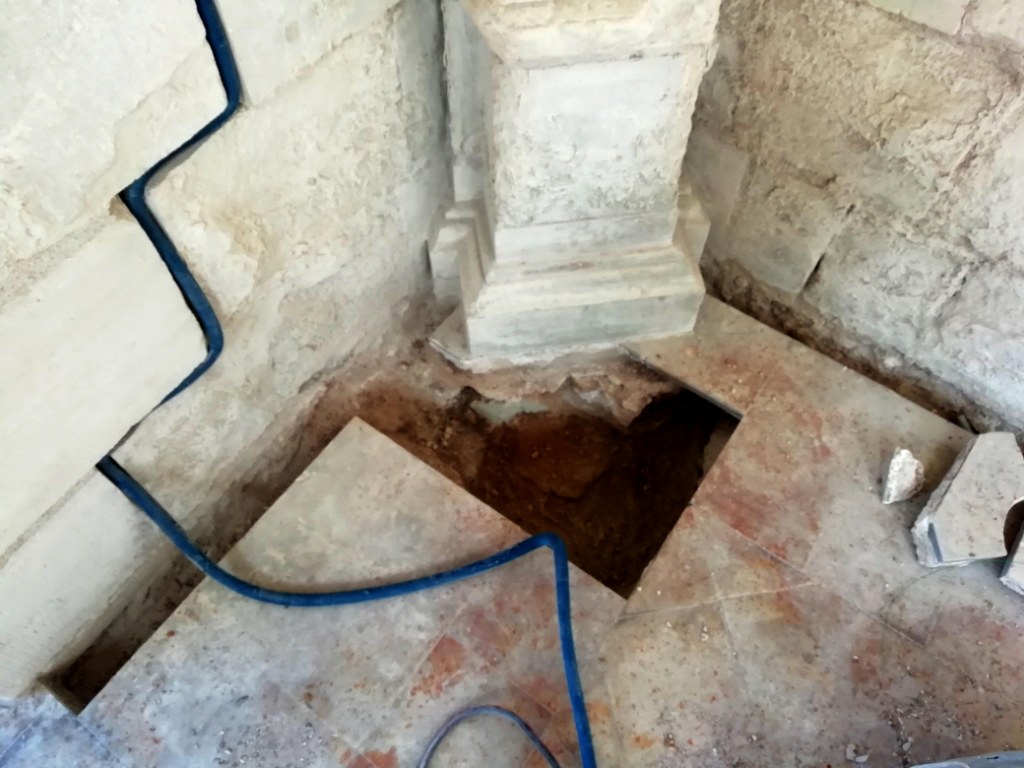

Sous la chapelle il y avait bien un ancien caveau…
Celui-ci est en grande partie comblé par de la terre et par deux anciennes pierres de façade datant des derniers travaux de restauration effectués par Goubet…

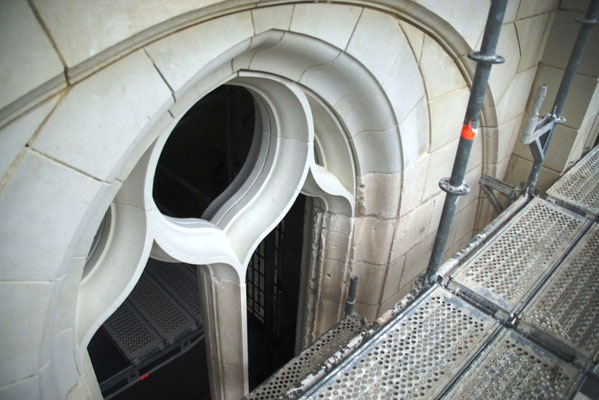

L’accès en est rendu possible par le percement latéral de la voûte fait vraisemblablement par Goubet. En effet, d’après l’archéologue, ce percement n’est pas à l’origine de la construction… Il existait une trappe au sol, devant la porte d’entrée, qui a été consciencieusement bouché et le carrelage refait par-dessus…. Ce dernier n’a rien dit de sa découverte… On peut d’ailleurs voir, en sous-face de la voûte l’obstruction faite par deux fers plats avec remplissage en éléments de pierre (des chutes sans aucun doute…)
Pour faire les prises de vues, il a fallut ramper et se tenir accroupi…
Aucune découverte importante n’a été faite (aux dires de l’archéologue)… Heureusement… Toutefois, il va falloir attendre que les « autorités supérieures » des Services Archéologiques de Touraine prennent leurs décisions… Avec un peu de chance cela ne devrait se faire dans les quinze jours à trois semaines…
Normalement, sauf exigences du SAT, le caveau resterait en l’état, l’ancien accès obturé (on pourra toujours y accéder le jour ou des travaux de restauration du dallage de la Chapelle seront entrepris), le drainage pourra alors être réalisé ainsi que le pavage en périmétrie….
Affaire à suivre….

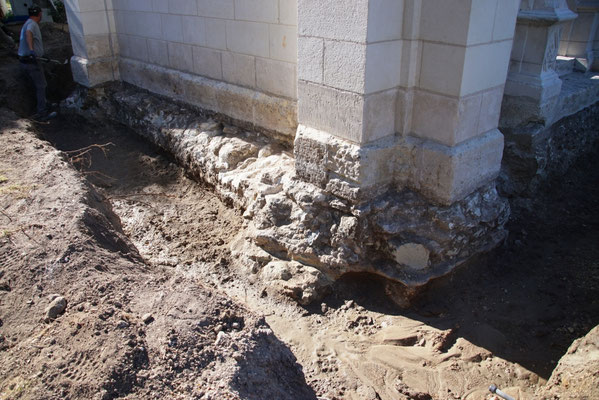

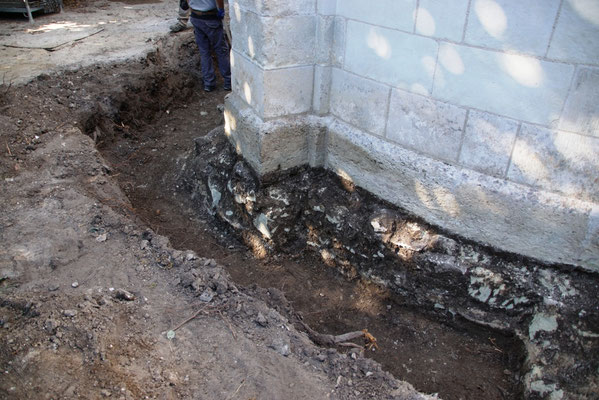

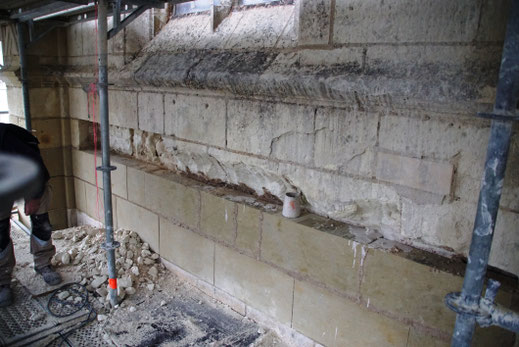

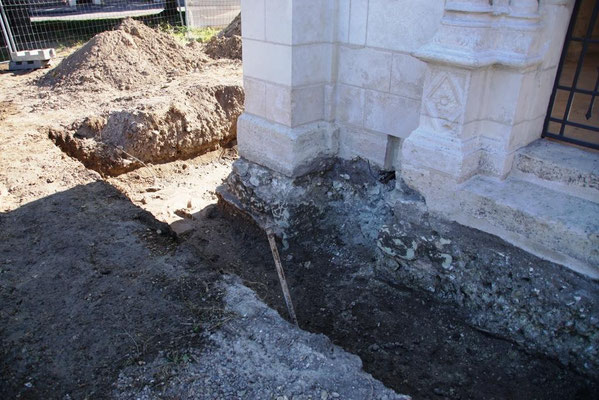

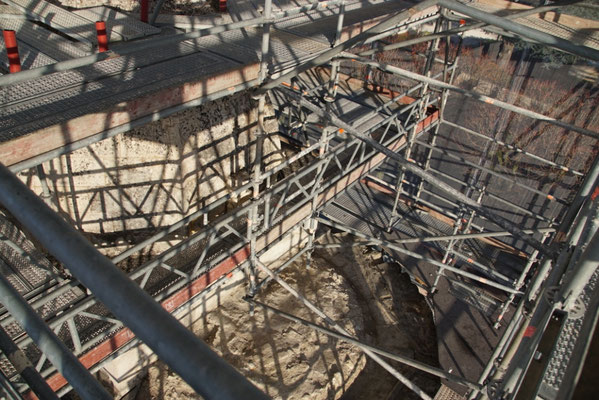

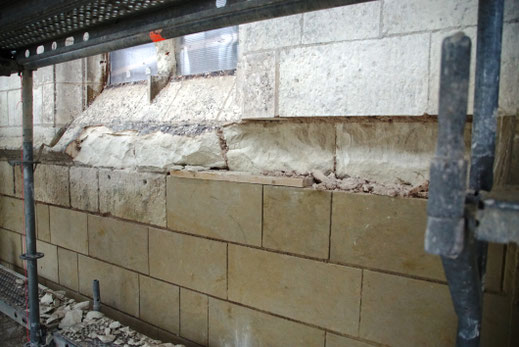

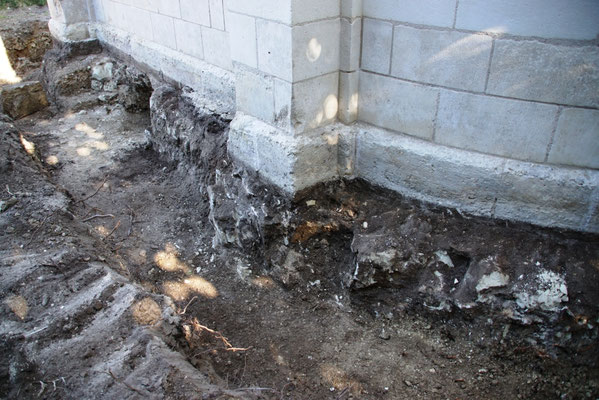

La tranchée drainante fait apparaître les fondations de la chapelle...
Il faut espérer; compte tenu que nous sommes en attente de décision de la part des Services Archéologiques de Touraine; que celles-ci ne resteront pas trop longtemps exposées aux intempéries, aux risques de se détériorer...
Notre chère Chapelle commence à se montrer…, sous son plus bel atour…
Quand on compare « l’avant » de « maintenant »… il y a une sacrée différence…
Elles est encore entourée de palissades car le pavage en sa périmétrie va commencer… Elles vont y rester au moins tout le mois de juillet…
Viendront ensuite les vitraux… les discutions se poursuivent entre le Maître verrier, l’Architecte, le Conservateur de la DRAC et moi-même…. Mais on avance comme il faut…
Normalement leurs poses devraient commencer courant septembre si tout va bien…
Ensuite…, la restructuration du jardin va se poser, et ce ne sera pas une mince affaire…. Refaire un jardin « Renaissance » ne se créé pas facilement…
La première phase est terminée...

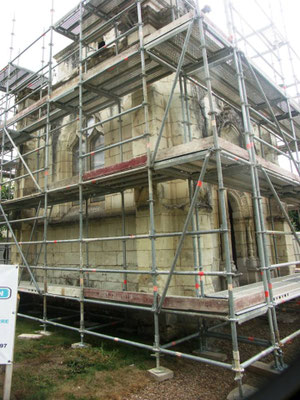

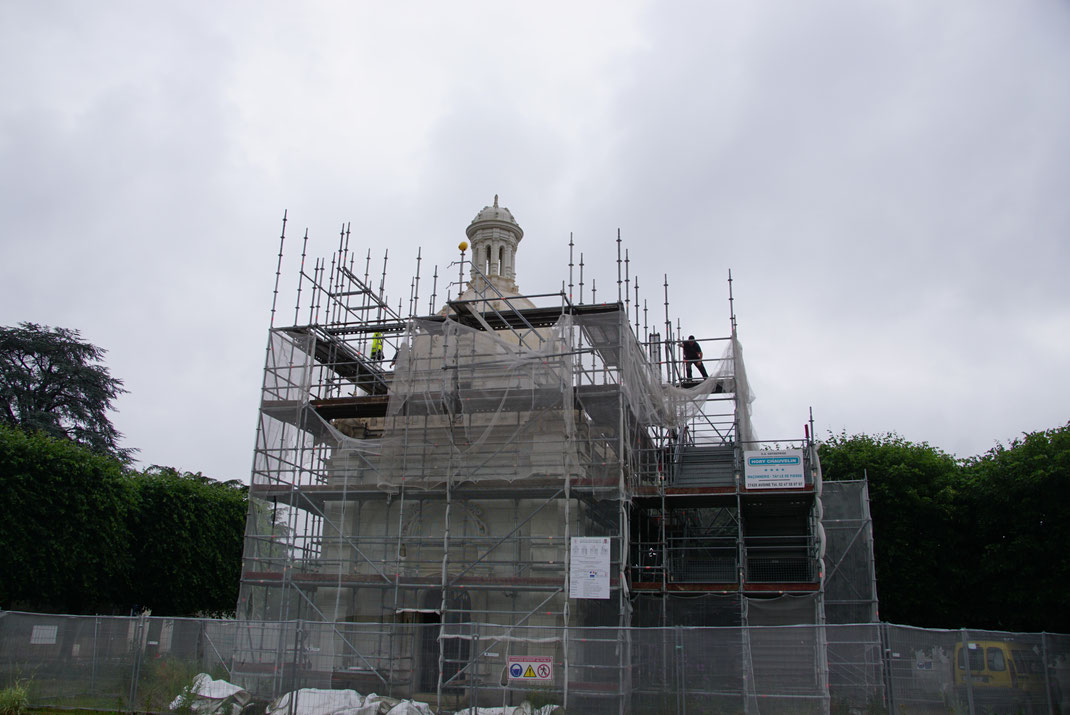

Le "parapluie" a été déposé et l'on commence à apercevoir cette chapelle enfin restaurée...

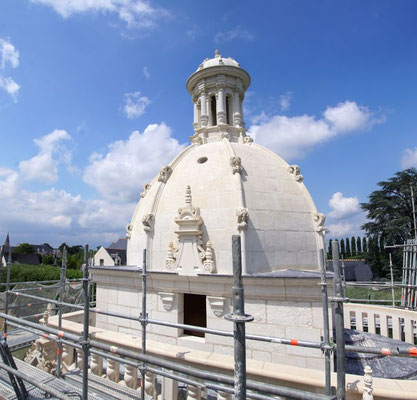

D'ici deux mois, (le retard est dû au "corona-virus") l'ensemble des échafaudages devrait être déposé.

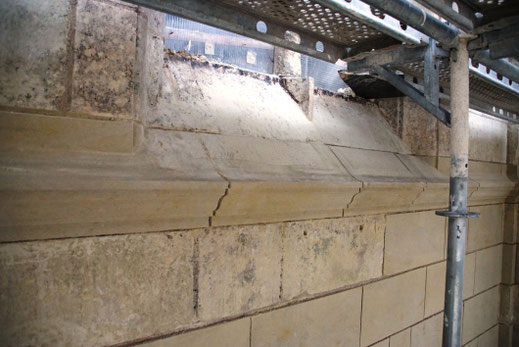

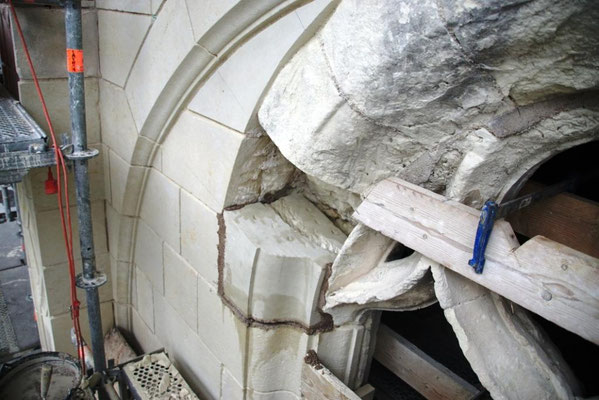

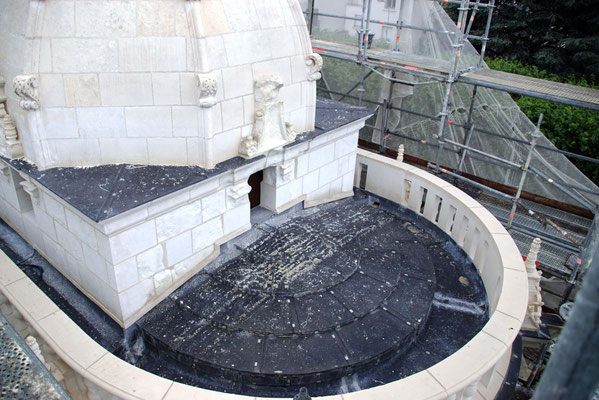

Compte tenu de l'appareillage du dôme; les six premiers rangs en "tas de charge" et les quatre derniers, en "clef de voûte" le maître d'oeuvre et l'entreprise on craint une poussée au vide à l'intersection...

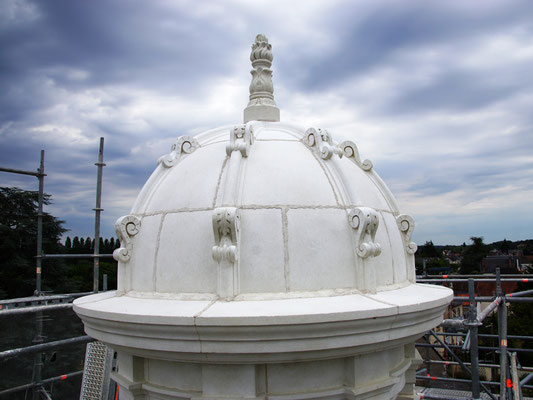

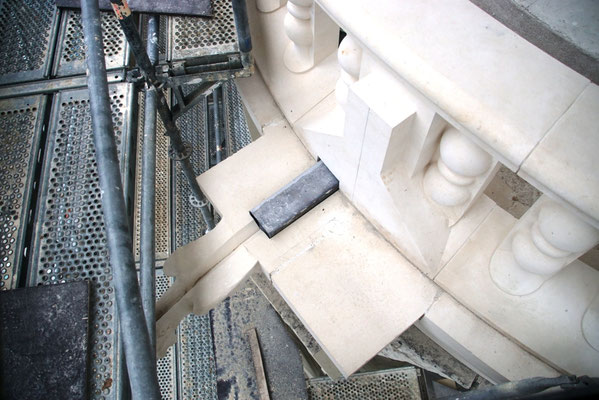

Afin d'éviter tout risque, la mise en oeuvre de huit arbalétriers de reprises des charge a été envisagés. La surcharge du lanternon (de près de 2 tonnes) sera; non pas repris par le dôme lui-même; mais reportée sur les reins des voûtes de la chapelle.
La pose d'une nouvelle gargouille n'a rien de facile...
Il est nécessaire de la hisser sur le plancher de l'échafaudage à hauteur de sa pose. Elle pèse plus de 250 Kg...
Ensuite l'amener à sa position, puis la ripper vers son emplacement définitif, d'abord sur des cales en bois, et ensuite sur un calage définitif.

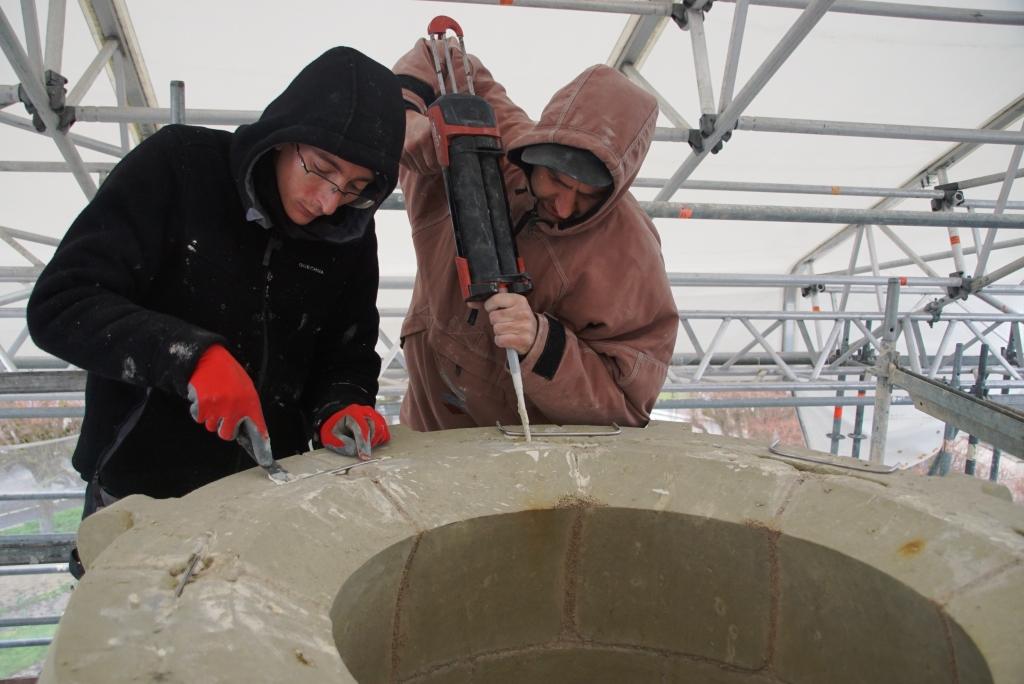

Une fois la gargouille mise en place, on vérifie l’alignement sur les corniches avoisinantes en modifiant le calage. Durée de cette mise en œuvre, une heure à deux compagnons...
Ensuite on effectue le jointoiement à base d’un mortier de chaux et ont rempli l’espace par un coulis. En ayant auparavant réalisé un « batardeau » en mortier de chaux afin que le coulis soit arrêté en bordure extérieure de la gargouille. En arrière de l’élément de pierre, on complète par un « blocage » avec de la maçonnerie. L’ensemble est lié par le coulis. Durée : une demi-heure....

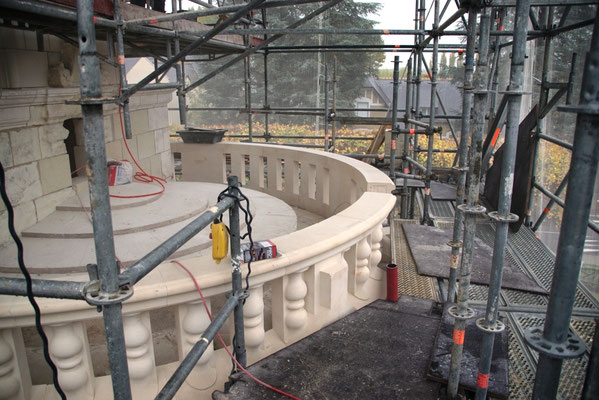

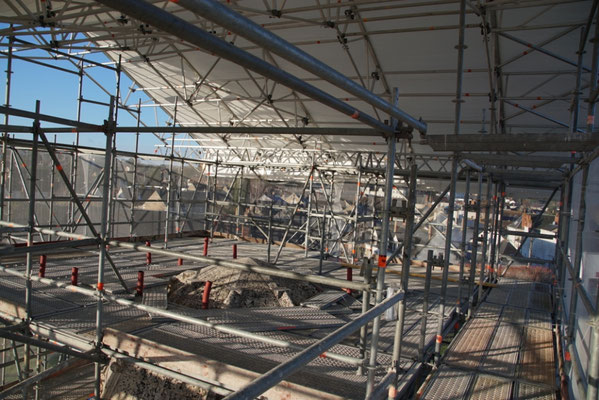

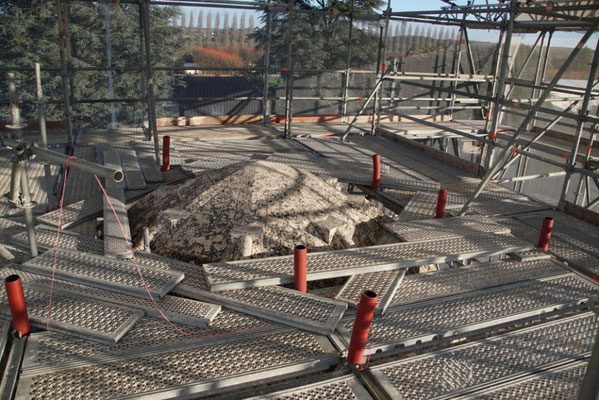

Un important échafaudage formant « parapluie » a été mis en œuvre...
Celui-ci permettra de travailler en de bonnes conditions et par tous les temps (sauf en cas de grêle naturellement...).

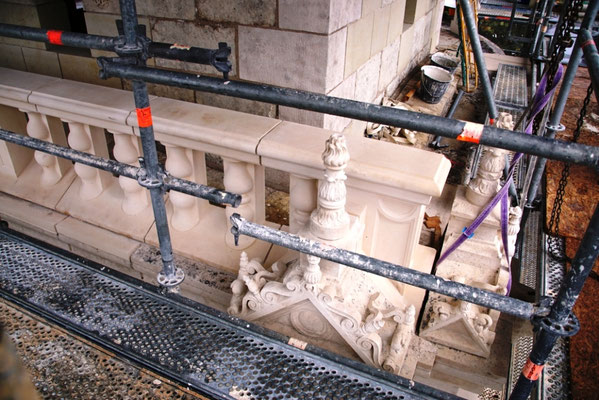

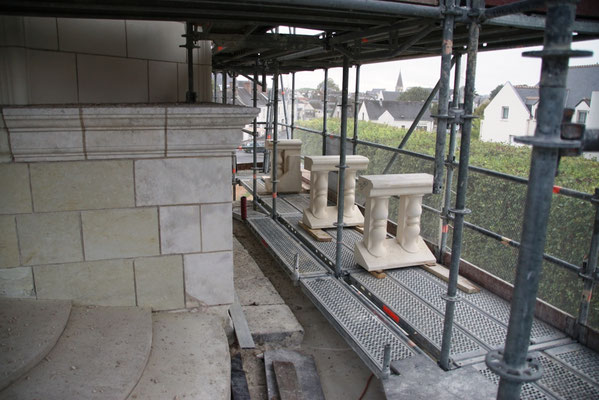

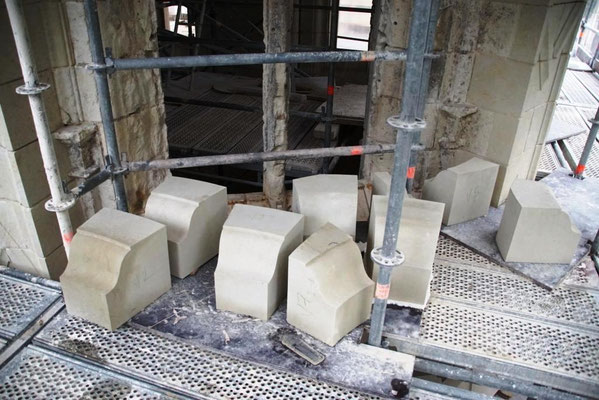

Pierre de taille
Sculpture
Couverture
Ferronnerie
Vitraux
Electricité
HORY-CHAUVELIN
H. CHEVALIER
Sté Falaisienne de Couverture
Atelier D. HORBOWA
Atelier VAN-GUY
LEFRERE
.
Montant total TTC :
586.930,58 €
99.513,24 €
39.114,17 €
6.329,40 €
9.276,00 €
23.108,50 €
=============
764.271,89 €
Décembre 2013
Septembre 2015
Octobre 2015
Février 2016
Octobre 2016
Décembre 2016
Mai 2017
Juin 2017
Août 2017
Février 2018
Septembre 2018
Remise du Diagnostic d'évaluation des travaux réalisés par le cabinet ARCHITRAV.
Appel à candidatures pour la Maîtrise d'Oeuvre des travaux.
Le Cabinet DODEMAN est choisi comme Maître d'Oeuvre.
Finalisation du dossier d'Appel d'Offres des travaux pour validation par la DRAC.
Réunion à la Commission Nationale des Monuments Historiques à Paris pour validation des travaux.
Etablissement des demandes de subventions.
Autorisation par la DRAC de réaliser les travaux.
Lancement public de l'Appel d'Offre de travaux.
Remise à la Mairie du rapport général d'Appel d'Offres par le Cabinet DODEMAN.
Suite à un recours par une entreprise près du Tribunal administratif d'Orléans, une nouvelle analyse des offres est effectuée par l'architecte avec demandes de détails complémentaires concernant les études respectives des entreprises soumissionnaires.
Après analyse, il en ressort que le choix de l'entreprise du lot "pierre" est confirmé.
Démarrage des travaux.
